AI Agent 如何执行长任务:Nexus 的 Goal 与动态工作图设计

AI Agent 如何执行长任务?本文以生产级 CSV 导出为例,解释 Nexus 如何组织多 Agent 分工、依赖验收、返工、续跑和发布交付,以及 Goal、Execution、动态工作图与 Agent Skill 的边界。

本文内容

Nexus 的 Goal 状态栏与工作图草图:实现 CSV 导出后,分别验证功能和中文兼容,再整合交付

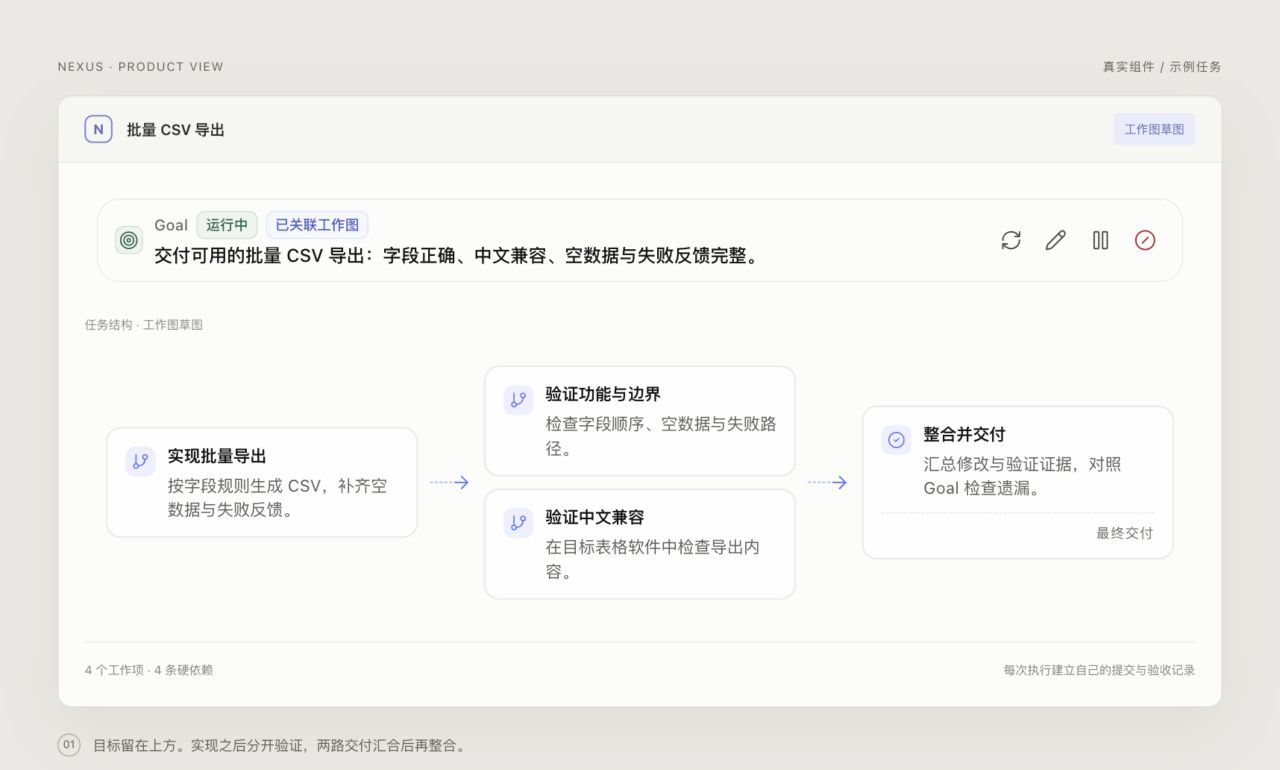

图 1:Nexus 的 Goal 与工作图组件演示。使用示例数据,按阅读尺寸重新布局;图中是任务结构,尚未执行。

让 AI Agent 做一个导出功能,写完代码之后,还剩下多少工作?

按钮能下载文件,字段未必正确。文件能打开,中文未必正常。正常路径通过了,空数据和失败提示也可能没有检查。

这些问题往往出现在第一轮实现之后。Agent 需要记住原始要求,接住验证反馈,继续修改,并判断什么时候可以交付。

Nexus 把这件事分成三个部分:Goal 保存目标,动态工作图组织工作,执行循环衔接行动与反馈。

我们的技术路线,是把目标、工作责任和执行结果保存下来,再让每一轮 Agent 围绕这些状态继续做事。模型负责理解问题、选择行动;Nexus 负责把多轮执行接起来,让分工、反馈和完成判断都有记录可查。

机制解决的问题在 CSV 导出任务里
Goal最终要完成什么?保存导出要求与完成条件
动态工作图(WorkGraph)工作怎样衔接?组织实现、验证与交付的依赖
执行循环(Agent Loop)得到结果后,下一步做什么?根据反馈继续、返工或停下

在 Nexus 里,用户实际会看到什么?

这套机制体现在用户的操作中。用户从会话输入区开始工作,后面的状态分别在 Goal 状态栏、工作图面板和执行记录中呈现。

用户操作页面上看到的内容系统实际保存的事实
选择“设定 Goal”目标、完成条件和当前状态出现在输入区上方Goal 内容、目标版本、续跑状态和阻塞原因
输入 /workgraph 或明确要求建立工作图会话上方出现工作图入口,可以查看任务、负责人、依赖和验收Execution、Plan、Work Item 及其依赖关系
Agent 开始处理某个工作项展开对应执行记录,看到 Agent、Subagent、工具、等待和失败Assignment、Attempt、运行事实和交付关联
提交结果并完成复核工作项显示提交、退回意见或验收结论Submission、Review、Acceptance,以及是否解锁下游
完成后选择保存为草图进入工作图草图或能力入口,下次可以用新的任务实例复用抽象后的结构和依赖;不会复制上次的完成状态

这几个入口的职责不同。Goal 状态栏告诉用户“最终要完成什么、现在为什么继续或停下”;工作图面板告诉用户“谁负责什么、哪些前置交付还没有验收”;执行记录告诉用户“实际发生了哪些工具调用、子智能体和失败”。它们共同描述一次长任务,但不能互相代替。

例如,点击工作图中的一个节点,页面可以展示它当前的负责人和提交记录,但用户不能只靠拖动节点把验收状态改成通过。退回修改应当在会话中说明原因,由 Agent 产生新的 Attempt 和 Submission,再由相应的复核流程写入结论。画布负责让状态容易看懂,状态变化仍然来自受检查的执行记录。

Goal 也不会自动把一次需求拆成多人协作。只有当任务确实需要负责人、前置关系和交付验收时,才建立工作图;每天固定时间运行的事情使用定时任务;固定的做事方法和脚本则整理为 Agent Skill。这个分工能避免把一次简单修改包装成一套过重的流程。

下面用同一个任务,看看它们怎样配合。文中的任务与反馈均为讲解示例。

可以先记住这条主链:

Goal → Execution → Plan → Work Item → Assignment → Attempt → Submission → Acceptance

它描述了一条可以保存、检查和恢复的责任链,模型回复本身无法替代这些记录:Goal 说明最终要交付什么,Execution 表示一次受管的执行,Plan 组织工作结构,Work Item 承接具体责任,Assignment 和 Attempt 记录谁在什么范围内执行,Submission、Review 和 Acceptance 负责证明交付是否成立。

为什么长任务需要一个 Goal?

为了先看懂最小结构,先给 Agent 一段具体要求:

为记录列表增加批量 CSV 导出。选中记录后可以下载文件,字段顺序正确,中文能正常打开,空数据和导出失败都有明确反馈。

这段输入包含三组可以检查的条件:

  1. 内容正确:选中记录、字段和顺序都符合要求。
  2. 文件可用:中文内容能在目标表格软件中正常打开。
  3. 边界完整:空数据和失败路径有明确反馈。

在 Nexus 中,可以把这段要求设为 Goal。目标及其版本会独立保存。一轮实现结束后,下一轮仍然围绕这件事推进。

如果用户中途补充要求,Goal 的目标版本随之更新。旧轮次不能按原来的要求,替新的目标宣布完成。

Goal 还保存续跑状态。 目标仍可推进时,宿主可以安排后续执行;需要用户输入、达到限额或连续没有进展时,自动续跑会停下来。用户也可以暂停、恢复或调整目标。

长任务由此有了两个持续有效的参照:要交付什么,以及现在是否还能继续。

工作图怎样组织 Plan、Task 和 Subagent?

接下来,把目标拆成工作。

页首的工作图有四个工作项:实现导出 → 分别验证功能与中文兼容 → 整合交付。 两条验证路径可以分别组织;它们都要交出合格结果,整合工作才具备相应的前提。

这里的“动态”有一个具体含义:反馈没有改变责任结构时,原工作项可以产生新的执行尝试;反馈改变了工作结构时,系统保存新的计划版本。它不是每轮重新画一张图,也不是让模型随意改动依赖。

这里几个常见概念,各自承担不同的职责:

  • Plan(计划):保存当前的工作结构,描述有哪些工作、怎样依赖。
  • Work Item(工作项):承接一份具体责任,记录工作要求、依赖与交付。
  • Task(局部任务):Agent 或 Subagent 在本轮执行中安排的步骤,例如查看数据结构、修改导出函数、运行一组测试。它说明“这次准备做什么”,本身不是一份持久化的业务责任。
  • Subagent(子智能体):承担需要委派的调查或处理任务,结果交回负责人判断和采用。

把局部 Task 勾选完成,说明 Agent 推进了自己的步骤。工作项还要拿出对应的结果,经过提交与验收,才能满足下游依赖。

一个 Agent 可以承担多个工作项。需要独立调查或并行处理时,再使用 Subagent。子任务返回结果,不会自动替父任务完成验收。

把“做个导出”变成真正的交付任务

前面的 CSV 例子只展示了一个切面。真实产品需求往往还包括权限、性能、兼容性、文档和发布。比如,把批量导出做成可以交给客户使用的能力,至少要回答这些问题:谁可以导出?导出的字段和审计记录是什么?十万条数据会不会卡住界面?不同表格软件打开是否一致?失败后用户能不能知道发生了什么?文档和版本说明是否已经跟上?

这时,任务可以展开成一条更接近真实交付的工作图:

工作项需要交付的东西通过条件
需求与权限边界字段契约、角色规则、审计要求、空数据行为产品与安全边界明确,后续实现有共同依据
服务端导出导出接口、权限校验、流式处理和审计记录接口测试通过,越权与大数据量路径有证据
客户端交互选择、进度、下载和失败反馈正常、空数据、取消和失败路径都能操作
兼容性与规模验证编码、表格软件、数据规模和中断场景的验证记录目标环境通过,问题能回到具体提交
文档与发布准备使用说明、变更记录、升级提示和支持信息文档对应当前版本,发布人可以核对范围
集成验收可发布构建和完整验收记录前置交付都已接受,产品要求逐项闭合

这些工作不是简单地排成六步。需求与权限边界先解锁服务端和客户端;两边的交付又共同解锁兼容性验证;文档、验证记录和实现结果最后汇入集成验收。某个 Agent 说“代码写完了”,只能结束自己的 Attempt,不能直接解锁整条链。

这也是工作图和 Agent Skill 的分界。

问题Agent Skill动态工作图
怎样完成一个局部动作?给出方法、工具和检查步骤可以引用 Skill,但不承担方法本身
多个工作怎样衔接?通常需要模型在上下文里自行记住保存依赖、责任、版本和解锁条件
失败后怎样返工?告诉 Agent 如何处理反馈保存哪次提交被退回,以及新尝试从哪里开始
什么时候算交付?可以提出判断依据通过 Submission、Review 和 Acceptance 形成可核对的结论
中断或换 Agent 后怎么继续?重新加载 Skill,再依赖上下文恢复从持久状态恢复负责人、阻塞、尝试和未验收交付

如果只是“读取一个 CSV 并转换格式”,一个 Skill 加一次模型运行可能已经足够。只有当任务出现并行分工、硬依赖、独立复核、跨会话续跑或需要对外发布时,工作图才开始承担不可替代的作用。Skill 让 Agent 知道怎么做,WorkGraph 让整个交付过程知道谁在做、做到哪一步、哪份结果可以被别人依赖。

下游到底在等什么?

假设实现 Agent 已经退出,代码也已经提交。兼容性验证能否认为前面的工作完成了?

需要区分三种事实:

当前事实能确认什么硬依赖满足?
本次运行结束这次尝试停止了尚未满足
结果已经提交有一份结果可以检查尚未满足
对应提交验收通过这份交付被明确接受✓ 满足

工作图中的硬依赖,等待的是已验收的交付。 上游的一句“完成”,不能代替这条记录。

这也让等待变得具体:下游可以确认自己缺少哪份交付,负责人可以确认哪项工作还在验收中。

Nexus 的执行器具体做了什么?

前面描述的是工作怎样组织。实现时,我们还要解决一个问题:上一轮结束以后,下一轮怎样知道自己该从哪里接手?

为此,Nexus 在模型运行之外增加了一层程序,负责保存状态、检查变更和安排续跑。文中说的“宿主”,指的就是这一层。

从一句需求到一条可执行的责任链

一张工作图不是模型输出的一段 JSON,也不是前端先画出几个节点。Nexus 会先把用户的自然语言要求整理成计划建议,再由宿主检查并写入真正受管的执行记录。

  1. Goal 保存目标、完成条件和目标版本。用户后来补充要求时,系统知道哪些旧判断已经不能继续沿用。
  2. Execution 把一次围绕这个目标展开的执行装起来。它关联当前会话、责任范围和执行状态,方便后续轮次从同一份事实继续。
  3. Plan 描述工作项、依赖和交付关系。模型可以提出计划,但计划建议只有经过检查并写入版本后,才会成为执行依据。
  4. Work Item 把计划变成一份清楚的业务责任,例如“实现导出”或“验证中文兼容”。负责人接手后,宿主会为这份责任建立精确的 Assignment 和 Attempt。
  5. Submission、Review 和 Acceptance 把“做过一次”与“交付成立”分开。只有对应提交通过验收,依赖它的下游工作才可以解锁。

有了这条链,下一轮可以读取当前目标与计划版本,核对责任、尝试、提交和验收结果,再决定下一步,不必从聊天记录里猜测“已经做到哪里”。

工作图里有两种信息

动态工作图同时呈现两类事实,但它们解决的问题不同:

记录层主要记录什么它回答的问题
责任图Plan、Work Item、Assignment、Submission、Review、Acceptance应该做什么?谁负责?哪份交付可以解锁下游?
运行图Agent、Subagent、Tool、运行中的检查与失败事实实际发生了什么?哪次执行产生了这份结果?

产品界面把两类记录合成一个便于阅读的视图。责任图决定依赖和验收,运行图补充过程证据;普通的文件读取、搜索等成功操作会留在详情里,失败、返工、重要产出和阻塞则提升到主图。画布本身是展示结果,分配、重试和权限变化仍然要经过宿主的结构化操作。

把进度保存成可以直接读取的数据

我们把 Goal、计划版本、分工、每次尝试、提交和验收分别保存到数据库。每份记录都有明确的归属,能查到它对应哪个目标、哪项工作和哪一次执行。

比如,“实现 CSV 导出”这项工作,可能已经运行两次,交过两份结果,其中第一份被退回。保存这些事实后,下一轮就能知道:第一份为什么被退回,第二份是否已经通过验收。

下一轮可以直接读取当前目标和工作状态。 交付要求、未完成责任、提交结果和退回意见都有各自的位置,模型可以据此继续判断。

计划也保留版本。如果中途增加独立复核,我们保存修订后的计划,旧计划继续作为历史记录存在。这样才能分清:哪些工作当时已经做过,哪些要求是后来加入的。

模型提出变更,宿主检查后写入

模型通过内置 Skill 了解怎样规划、分工和处理反馈。创建目标、修订计划、提交结果等操作,再通过本轮绑定的结构化控制命令交给宿主;在 Nexus 内部,这类命令属于 nexus.command。身份、执行范围和当前版本由宿主从运行上下文确定,不由模型在普通文本里自行声明。

例如,处理一份退回意见时,命令需要对应具体的工作项和提交。宿主会检查:本轮是否有权处理它,目标和计划版本是否仍然有效,当前状态是否允许这次变更。

检查通过,变更才会写入。 如果状态已经变化,模型需要读取最新结果,再决定接下来做什么。旧轮次发出的完成请求,不能直接结束已经修改过的目标。

这里也有明确的分工:代码该怎样修改、验证结果是否满足要求,需要 Agent 判断;这份判断属于哪项责任、是否可以生效、怎样保存,由宿主检查和记录。

把一轮内部的执行,和两轮之间的续跑接起来

一轮内部,Agent 会读取文件、调用工具、检查返回结果,必要时启动 Subagent。它可以在这一轮里完成多步工作。

一轮结束后,Goal 可能还没完成。宿主会核对目标状态、正在等待的协作、阻塞原因和运行限制,决定现在能否安排后续执行。

满足续跑条件时,Nexus 先保存“准备启动下一轮”的记录,再启动对应的运行,并记录它何时开始、何时结束。下一轮重新读取当前状态,继续未完成的工作。

我们把这两层循环接在一起:一层推进本轮行动,一层衔接跨轮次的任务。 因此,一次模型运行结束后,仍然有程序负责检查这件事是否需要继续。

让画布和执行器使用同一份记录

产品里的动态工作图,展示的是已经保存的责任与运行记录。节点之间的依赖来自计划,提交和验收对应具体交付,工具调用归到产生它的那次执行。前端拿到的是一个只读投影,不能因为画布上出现了“完成”就直接授予权限、重试工作或改写依赖。

第一次失败、第二次成功,会留下各自的记录。用户查看返工过程时,可以知道哪一份结果被退回,后面又发生了什么。

展示时,我们把工作责任、重要产出、失败和返工放在主图上,把普通成功的本地读取、查找等操作留在详情里。这样既能看清任务进展,也能在需要时继续追查过程。

动态工作图怎样处理一次返工?

现在给这个任务加一个问题:第一版 CSV 在目标软件里打开后,中文出现乱码。

一次普通返工,可以拆成下面几步。

步骤 1:提交第一版。

Agent 完成实现,提交可检查的结果。这时有了交付候选,验收尚未通过。

步骤 2:记录验证反馈。

兼容性检查发现问题,退回意见需要说明失败场景。例如:

示例反馈:目标表格软件中出现中文乱码。请修正导出实现,并补充该场景的复现与验证记录。

步骤 3:修正,再提交。

负责人根据反馈继续工作,形成第二份提交。第一份提交与退回意见仍然保留,不会被新的结果覆盖。

步骤 4:验收通过,推进下游。

新的提交经过检查后被接受,才满足对应的硬依赖。下游因此可以使用这份已验收的交付。

AI Agent 动态工作图的返工过程:提交第一版、记录中文乱码的退回意见、修正并形成第二份提交,验收通过后推进下游

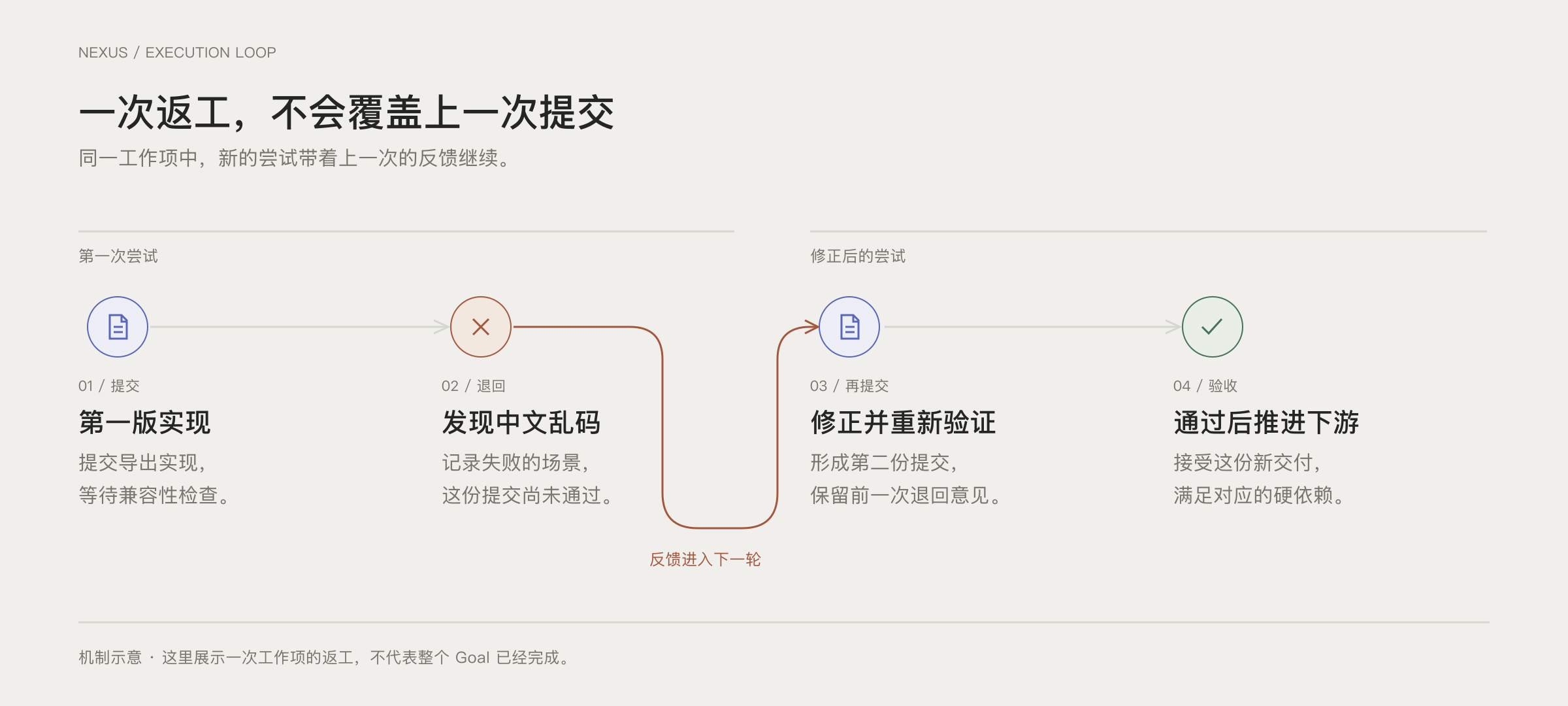

图 2:同一工作项的两次提交。每份提交保留自己的记录,验收结论对应具体提交。问题与结果为机制示意,并非实际测评。

这四步连起来,就是执行循环(Agent Loop)需要衔接的过程:读取状态 → 执行并提交 → 检查结果 → 根据反馈继续。

在这个例子里,负责人根据乱码反馈决定怎样修正;宿主保存新的尝试、提交和验收记录。下一步能否推进,就可以回到这些记录上核对。

哪些变化需要调整计划?

修复乱码通常可以在原工作项里返工。任务结构没有改变,就不必为了重试再画一张图。

如果新信息改变了工作结构,例如必须增加一次独立复核,就需要修订 Plan。新版本在允许切换责任的边界上生效。

实现上,我们把计划中的依赖和执行中的返工分开记录。依赖说明一项工作开始前需要哪些交付;返工说明某次检查以后,工作回到了哪次尝试。

这样,图中可以呈现返回修改的过程,计划里的任务依赖仍然保持清楚。需要重试时保留新的执行记录,需要重新组织工作时再修订计划。

缺少信息时,怎么继续?

假如用户还没说明需要兼容哪种表格软件,Agent 无法据此完成验证。此时应当停下,记录缺少的信息。

Nexus Goal 阻塞状态,显示兼容性验证缺少的目标软件信息,以及需要用户补充的软件和版本

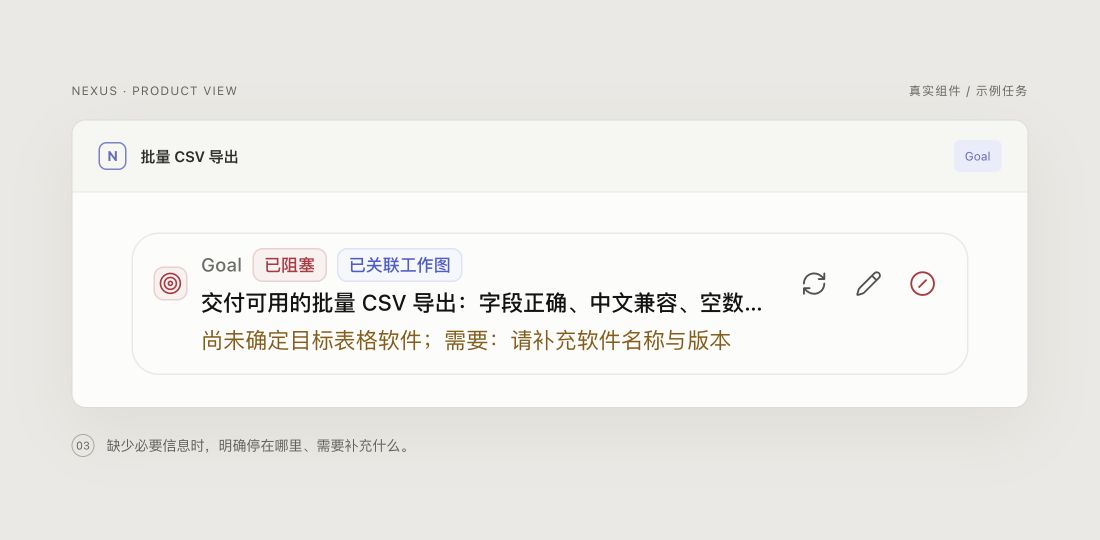

图 3:Goal 的阻塞状态演示。状态栏说明停下的原因与所需输入。使用真实组件、示例数据;周围布局为本文演示编排。

阻塞原因和所需输入,也是任务进展的一部分。 它们让用户知道工作停在哪里,以及下一步需要补充什么。

断连和重启则需要核对已保存的运行记录。Nexus 区分续跑的安排、领取、启动和结束阶段,恢复时确认具体运行走到了哪里。

外部操作超时后可能已经成功,需要先核对结果,再决定下一步。恢复执行不能简单地变成重复所有动作。

把这套技术路线压成四个动作

如果不看对象名,这套执行器其实一直在做四件事:保存目标、安排责任、核对交付、决定是否继续。 对用户来说,它们对应的是几个很直观的问题:这件事要做到什么程度,当前谁在做,哪份结果可以使用,还需要不需要下一轮。

第一步,用户设定 Goal。Nexus 保存目标内容、完成条件和当前版本,避免目标随着聊天滚动而失去参照。第二步,模型提出工作结构,宿主把它检查后写成 Execution、Plan 和 Work Item,并按依赖分配责任。第三步,Agent 产生 Attempt 和 Submission,Reviewer 通过 Acceptance 把可用交付与普通运行结果区分开。第四步,宿主读取最新状态:已经闭合就进入完成审计,需要返工就安排新尝试,缺少信息就阻塞,外部结果不明就先对账。

这四步也解释了为什么 Nexus 不把所有东西都交给模型决定。模型最擅长理解需求、比较方案和根据反馈调整行动;宿主最适合保存身份、版本和状态,检查一次变更是否有权发生。两边接在一起,才既有模型的灵活性,又有长任务需要的可恢复性。

从产品界面看,用户不一定会看到每一个内部对象。画布展示责任和重要运行事实,详情保留普通工具过程,状态栏说明 Goal 是否继续、阻塞或等待验收。界面越简洁,背后越需要一份结构清楚的持久记录来支撑它。

工作图完成,为什么还要检查 Goal?

最后回到最初的要求。

假设实现、验证和交付都已验收,但计划里从未包含“导出失败时给出明确反馈”。这时,图上的工作完成了,用户的要求仍然有缺口。

工作图检查计划中的责任。
Goal 检查最终交付与当前目标。

当 Goal 与工作图明确绑定时,结束任务需要经过三步:

  1. 收口图上的责任:必要的工作交付通过验收。
  2. 对照当前目标审计:负责人检查完成要求与实际交付是否一致。
  3. 请求结束 Goal:满足相应完成条件后,结束目标。

对于 CSV 导出,最终仍要拿出内容、中文兼容和边界反馈的验证结果。完成计划,不能替代检查目标。

系统可以检查版本、审计记录和未完成责任,内容质量仍依赖实际验证。测试可能漏场景,模型也可能误判,保存一条“通过”记录本身并不能保证结果正确。

Goal 和工作图也能独立使用。三种使用方式可以这样区分:

使用方式保存什么适合什么情况
Goal-only长期目标、完成条件和续跑状态目标明确,但暂时不需要拆成持久责任图
WorkGraph-only一次执行的计划、工作项、依赖和交付记录需要管理一组工作,但不需要 Goal 的跨轮生命周期
Goal + WorkGraph目标与执行图的明确双向绑定既要管理长程目标,又要用验收结果判断目标是否完成

只有第三种方式下,工作图的收口和 Goal 的完成审计才会共同决定最终结束。两者的绑定必须由系统明确确认,不能根据标题、聊天内容或时间邻近关系推断。

完成之后,什么值得复用?

实现、验证、复核、交付的组织方式,可以整理成下一次工作的起点。Nexus 支持从完成态工作图提取草图,通过对话调整,再由用户确认保存。

复用的是工作结构。 新任务会创建自己的计划、工作项与执行身份,也需要产生自己的交付证据。旧文件、工具调用和验收结论留在原任务里。

这种复用与 Agent Skill 有什么关系?下一篇继续讨论工作图与 Agent Skill 的区别。产品入口与操作见 Goal 指南和工作图指南。


实现依据:执行编排规范、执行图规范。本文界面演示使用真实产品组件,任务、反馈与结果均为示例数据。
